تو نرم افزار Asta Powerproject مثل بقیه نرم افزارهای زمانبندی و برنامه ریزی و کنترل پروژه هم قابلیت تعریف و تخصیص منابع هست. (تو اینجا در مورد این نرم افزار گفته بودم) تو این نرم افزار میشه یه ساختار شکست منابع یا RBS خوب درست کرد و حتی هر منبع می تونه زیر منبع هم داشته باشه:

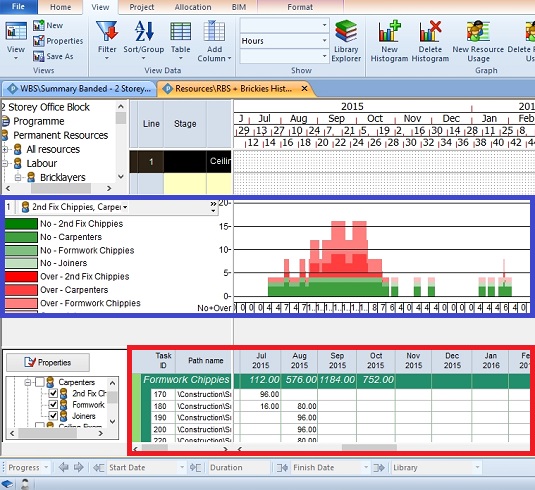

بعد از اینکه منابع رو به فعالیتها تخصیص دادین می تونین هیستو گرام منابع رو ببینین و اینکه چقدر اضافه منبع و تو چه تاریخهایی دارین(کادر آبی تو شکل پایین) و در ضمن می تونین هر منبعی که خواستین رو انتخاب کنین و می تونین ببینین مربوط به کدوم فعالیت و تو چه تاریخهایی هست(کادر قرمز شکل پایین) اگه منبع نیروی انسانی باشه اون رو به شکل نفر ساعت نشون میده مثلا اگه شیفت کاری 8 ساعته باشه و فعالیت 5روز طول بکشه، و برای انجام اون به دو نفر احتیاج باشه، اون رو به صورت حاصلضرب 8 در 5 در 2 یعنی 80 نفر ساعت نشون میده (مثل فعالیت با کد 180 تو شکل پایین):

در ضمن اگه بخواین می تونین جدول پایین تخصیص منابع رو تو اکسل Export کنین و اونجا ازش گزارش بگیرین:
